2018-11-05

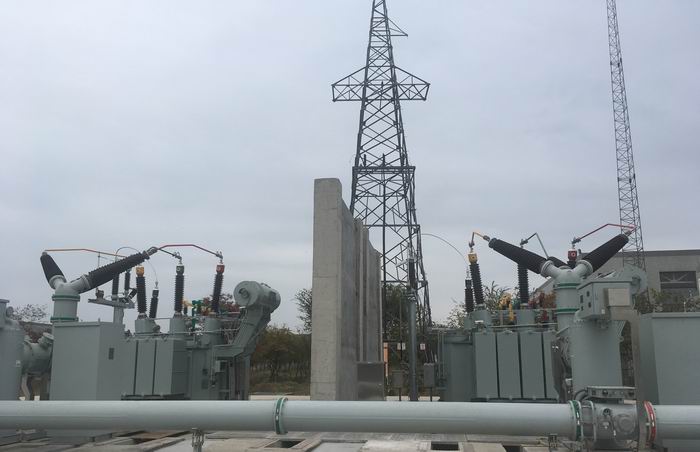

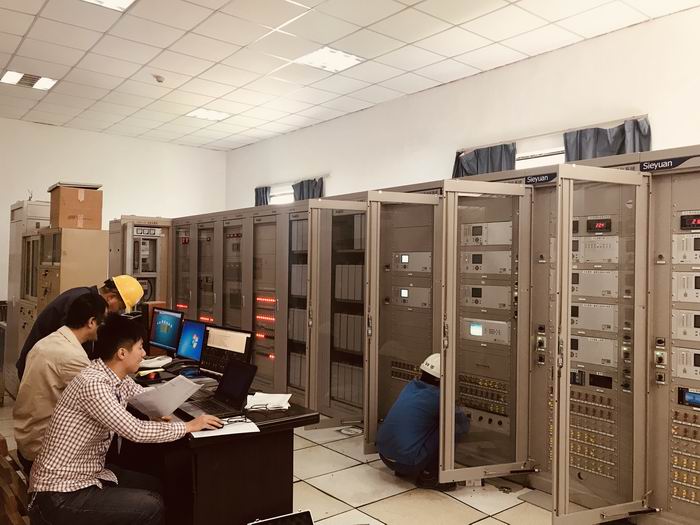

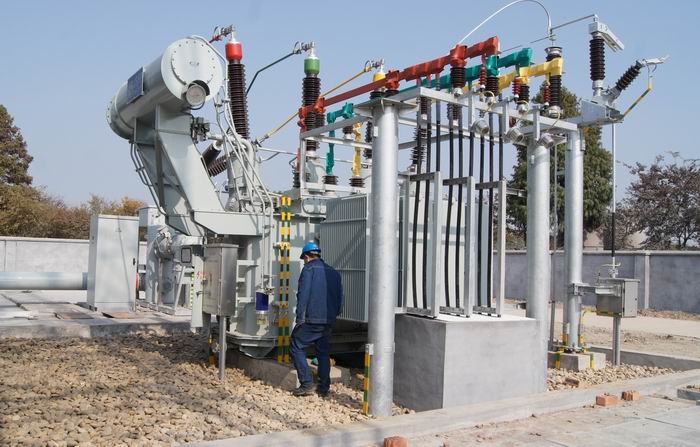

2018年11月2日6點28分,隨著1、2號主變合閘,91视频入口銅業110KV變電站正式投運成功。 在曆經了前期的驗收、投運準備,安全保護定值的計算、核對,現場保護、接線再確認,熟悉投運方案、模擬投運等準備工作後, 10月31日,公司原35KV線路正式退役,11月2日6:28正式開始投運。投運期間,公司電氣部門全體員工與無錫供電公司等各方通力協作,每一個環節準確無誤,新係統調試、切換取得了一次性成功。 110KV變電站采用單回路供電線路,2台主變總容量達28500KVA;采用GIS變電係統,該係統具有較高的安全性、供電穩定,帶載能力強,是國內最先進的操作係統。電站的成功投運,將徹底改善公司目前用電緊張的局麵,為後續三期擴能項目提高了供電能力和供電可靠性。從最初1978年的10KV到2008年的35KV變電站,到2018年今天的110KV變電站,這一係列數據成為公司成長曆程上的重要節點。110KV智能變電站的投運是企業四十年發展史上的重要裏程碑,將開啟集團穩健、高質量發展揚帆起航的新征程。
